一、案例概況
(一)案例背景
A省SJT根據工作任務要求需對B中心開展專項審計調查工作,其中信息化審計任務需臨時成立專業審計小組,對B中心歷年信息化項目開展深入審查工作,其中項目后審計是本次審核要點和重點。
結算是信息化建設項目最為關鍵的環節。結算資料由施工單位及供應商編制,經監理單位、項目建設單位對結算資料進行審核確認后,與施工方進行協商并達成一致意見。結算環節是確定項目建設單位信息化項目造價的基礎,是項目建設單位項目管理、造價管控、質量安全管控主體責任履行情況的直接體現,更是項目驗收后進行竣工決算、轉增固定資產價值的依據。
信息化建設項目結算審計是審計機關、主管部門或項目建設單位內部審計機構組織力量,對施工單位及供應商提交的竣工結算報告與完整結算資料進行審核,以確定依據合同條件該項目的最終結算金額的過程。信息化建設項目結算審計是審計機關或主管部門對項目建設單位信息化建設項目主體責任、監督責任履行情況的監督,或是信息化建設單位內部審計機構履行監督責任的重要手段。
(二)面臨的問題
信息化審計不同于傳統基建工程審計工作,當前缺乏合理有效的國家審計法規政策和省內出臺的指導性地方標準,主要面臨問題如下:
1.沒有可借鑒的信息系統審計規范。
2.專業信息化審計隊伍不足。
3.信息化項目概預算缺乏合理有效的審計法規和可靠地方標準。
4.被審單位一為A省信息化項目主要審批單位,主要負責統籌推進數字強省、數字經濟、數字社會規劃和建設,推進數據要素基礎制度建設,統籌數據資源整合共享和開發利用,協調推進數字政府建設,協調推進數字基礎設施布局建設,數據安全保障等職責,被審單位主要特點:1)項目繁多,涉及全省各行各業民生工程;2)資金巨大,每年累計審批金額超10億。
5.政府管理部門信息化管理現狀:現階段大部分建設單位每年在申報信息化項目預算時,仍是延用傳統的零基預算或增基預算,具體項目建設范圍、建設內容及建設需求均沒有明確的說明,內部沒有自己相應的需求分析、編制資源,導致的一個結果就是,完全委托于承建單位開展這項非常關鍵和重要的工作,這樣操作帶來的好處有兩點:a. 有助于解決建設單位自身資源不足的問題;b. 由更加專業的承建方進行全面的需求調研與整理,有助于促成項目的快速進展。但與此同時也會帶來一定的負面問題,如:承建方會根據行業經驗進行需求引導性建設,從而建設范圍不斷擴大,最終會導致預算不斷增加,最終交付的功能規模遠大于實際核心所需業務功能規模。
6.項目預算確定主要依靠經驗法,缺乏交叉驗證環節,導致預算不準確或依據不充足、缺乏標準,過程不可追溯。
(三)案例目標
配合審計部門對被審單位實施的信息化項目中定制軟件開發部分進行客觀、科學及合理性評估,通過查證核實,發現并取證項目實施過程中存在的不合規、不合理以及違反相關法律法規問題。
二、實施過程
作為被引入的第三方軟件造價評估專業單位,我們配合審計部門從項目造價、合同約定應建未建、需求變更并無變更手續或變更留痕、建設功能無業務數據、低代碼構建或成品軟件替代新構建項目報價等方面,發現并取證項目實施過程中存在的不合規、不合理以及違反相關法律法規問題。
實施流程包括審查四部曲:一篩、二查、三量?jī)r(jià)、四檢查。
(一)一篩
對如下項目進行首選篩查:
1.持續建設型項目
多個年度持續資金投入的,建設內容為升級改造維護,關注資金流向與產出偏差較大的項目。
2.重大規劃投資項目
國務院、中央部委、省政府政策性、戰略性落實項目,實際運行效益不佳、用戶反映意見較多的項目。
3.投資金額較大項目
投資規模較大、占年度建設總投資較大的、使用專項資金的,縱向關注從立項、申報、合同各階段金額的分析,橫向關注比較各競標單位投標金額分析。
4.疑似重建項目或建設方案內容高度相似項目
預立項/立項名稱、立項內容、建設方案、招采文件等相似、相近的項目。
5.低代碼構建項目(偽定制開發)
(1)成品、半成品軟件稍作修改冒充定制開發項目;
?。?)使用大量基礎開源架構、組件及工具等集成冒充定制開發項目。
6.單一來源定制化開發項目
首次建設、單獨建設、建設范圍明確、建設內容明晰,適宜運用國標功能點法的項目。
(二)二查
審查項目管理及基本建設程序執行情況,從項目前期準備、設計概(預)算執行、招投標、合同、建設實施、完工驗收、結算價款各階段梳理清楚總體情況,包括:建設內容、建設管理過程、招采管理與形式、驗收結算管理與價款、運行與維護現狀。核實是否合法合規、是否符合基本建設程序。

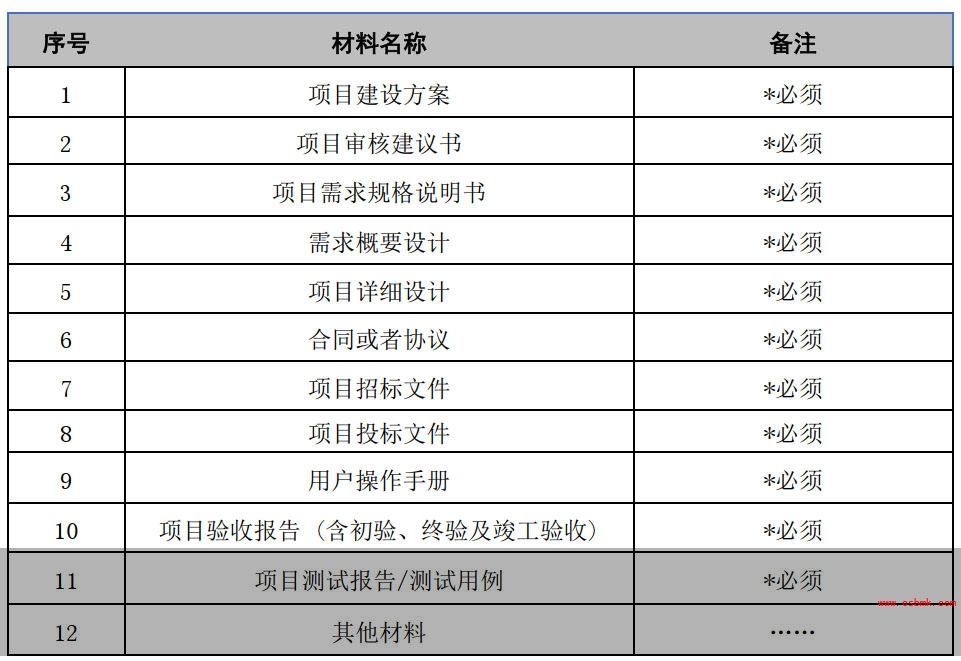

主要檢查材料清單,包括但不限于表1的內容:
表1 信息化項目審計材料輸入清單

(三)量?jī)r(jià)
引入標準功能點方法,基于行業基準數據統計分析回歸建立方程進行估算,即基于基準數據建立參數模型,對送審項目中定制化軟件開發部分進行規模、工作量及成本評估,做到從材料輸入,到項目結果輸出形成完整合理閉環,做到實施有章法,過程有依據,結果可追溯。
評估依據主要為如下國家標準與行業標準:
《軟件工程 軟件開發成本度量規范》(GB/T 36964-2018)
工信部行業標準 《軟件研發成本度量規范》(SJ/T 11463-2013)
系統與軟件工程 功能規模測量 IFPUG方法(GB/T 42449-2023)
系統與軟件工程 功能規模測量 NESMA方法(GB/T 42588-2023)
根據范圍說明文檔,參照上述標準,對篩選確定項目進行軟件規模的評估。
在評估的過程中,被審單位有責任、有義務向?qū)徲?jì)組進行需求交底與澄清。此項工作由審計組申請,被審單位予以配合。
評審對接有如下要求:
一是送審項目分歷史已完成項目和在建項目。對于歷史項目,有且僅有一次溝通補充材料機會;對于在建項目,對接溝通機會可適當放寬至2次/項目
二是所有反饋提交材料必須有建設單位和承建單位確認簽字或蓋章,統一反饋到審計歸口單位,評估機構只允許在審計單位工作人員在場時候開展對接工作,避免直接接觸被審單位。
(四)檢查
對功能點確認清單中功能點及代碼構建進行現場全量核查,檢查合同履約是否完整交付,檢查補充清單是否真實有效,檢查驗收功能是否健康運行,檢查業務數據是否運行產生,檢查代碼構建是否定制開發,檢查知識產權是否正確歸屬等;從而做到對系統多維度立體式真實性檢查。
1.現場踏勘
對被審單位蓋章反饋功能清單,安排人員進行系統現場踏勘,參與人:審計組、被審單位、承建單位,審計組人員做好記錄,問題歸類分別記錄;
2.簽字確認
勘驗完成后,審計組組織被審單位、承建單位現場對勘驗記錄結果進行確認,存疑問題只允許現場澄清調整證明,確認無疑義后簽字整理歸檔;
3.結果交付
根據勘驗情況,調整最終評估計數結果,并出具蓋章版評估報告及審計項目審核情況說明書。
三、實施成效
我司作為第三方造價評估方法及團隊被引入以后,共計對送審的13個信息化項目進行了審計,從材料審查,造價評估,到最后的系統勘驗,發現問題如下:
(一)整體納入評審信息化項目評審結果距送審偏差金額巨大,偏差率較高。舉例如下:
1.A部門項目送審金額:6000.00 萬元,審定金額:2000.00 萬元,審減金額:4000.00 萬元
原因分析:一是項目概預算階段采用專家經驗法進行工作量過度拆分,缺乏科學性、有效性及可追溯依據性;
二是定制軟件建設中采購部分成品軟件,以定制軟件價值申報;
三是項目建設申報金額高于項目市場實際價值。
2.B部門項目送審金額:2000.00萬元,審定金額:600.00萬元,審減金額:1400.00 萬元
原因分析:一是預算階段采用專家經驗法進行工作量過度拆分,缺乏科學有效及可追溯依據;
二是定制軟件建設中采購部分成品軟件,以定制軟件價值申報;
三是項目建設申報金額高于項目市場實際價值。
3.C部門項目送審累計合同金額:2000.00萬元,審查發現建設管理缺失導致應建未建、重復建設收費、閑置浪費、運行情況不佳,預算管理缺失導致造資金浪費等系列問題。
?。ǘ┫噍^傳統經驗法,基于國家標準的方法依據充分,過程清晰,有利于相關各方客觀、科學地就估算差異進行溝通,快速達成一致。并逐步形成關注“交付價值”而非“人力投入”的管理導向。
?。ㄈ┩ㄟ^(guò)采用科學的評估測算辦法,審計重點不只會關注采購流程合規,也會關注到概預算及合同簽約額的合理性,將事后審計改為事前審計與事后審計相結合,提升了審計工作的業務價值和審計效益。
(四)被審單位也高度認可標準方法的信息化審計策略,也期望引入業內專業第三方信息化造價評估機構,對他們信息化項目的概預算及結算付款階段進行科學指導和客觀評估。
四、客戶評價
感謝公司對A省SJT項目的支持。我們對公司的能力和服務非常滿意,主要是:
?。ㄒ唬I(yè)技術能力高;
?。ǘ╉?xiàng)目進度整體把控超過預期;
?。ㄈ╉?xiàng)目過程中能夠做到充分且深入溝通;
?。ㄋ模㏒J發現難點可積極調整并合理有效應對;
(五)積極配合SJT各種SJ場景展開工作;
(六)審查問題發現歸納總結完整;
?。ㄆ撸﹨f(xié)助SJT推進審查任務,挖掘取證SJ線索。(本文由北京中基數聯科技有限公司撰寫,僅供學習參考使用,版權歸中基數聯所有,轉載請標明出處。)
